浙江建德抽水蓄能電站導截流與主變洞開挖雙節點順利推進
來源:五公司 作者:孫忠良、蘭星 攝影:張廣濤 時間:2026-04-24

近日,浙江建德抽水蓄能電站工程建設接連取得重要進展。工程順利通過導截流驗收,同時地下主變洞首層開挖圓滿完成,標志著該項目正式邁入大壩主體填筑與地下洞室群施工并行的新階段。

在導截流工程方面,項目嚴格遵循基建程序,扎實開展專項安全鑒定,為截流驗收提供堅實技術支撐。自開工以來,項目部統籌工序銜接,導流洞實現高精度貫通,橫向、縱向及高程貫通誤差均優于規范要求,并提前完成主體施工。目前,大壩上游1號圍堰及北溝2號圍堰均已完成填筑并具備擋水條件,滿足防洪度汛要求,工程各項指標達到預設標準,順利實現導截流目標,為后續大壩填筑及庫盆開挖奠定了基礎。

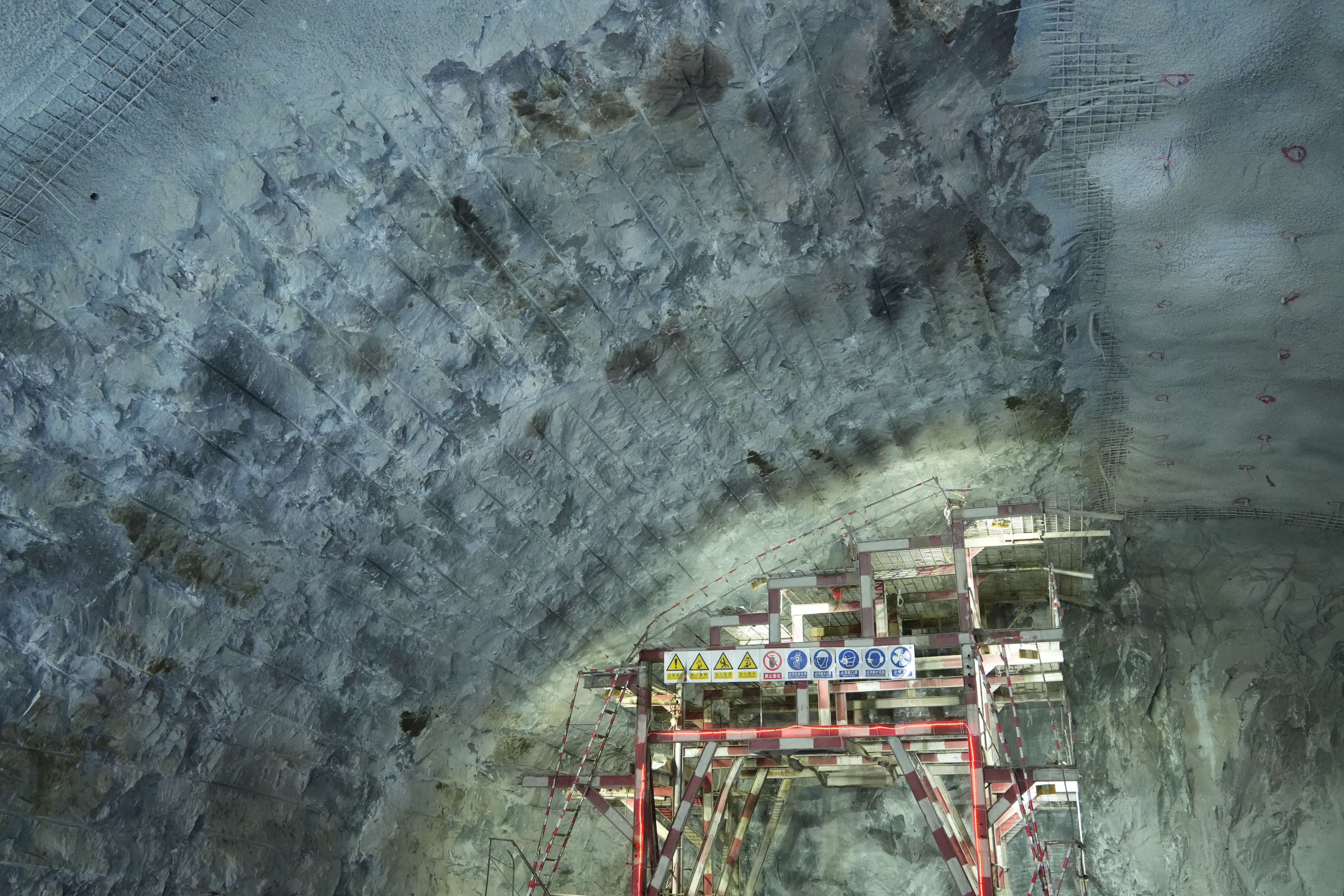

在地下工程方面,主變洞作為電站三大核心洞室之一,長243米、高41米,具有跨度大、地質條件多變等特點。面對施工技術難度與安全管控壓力,項目團隊科學優化方案,采取“上下游半洞錯距開挖”方式,嚴格執行“短進尺、弱爆破、強支護”標準,有效應對了地下水豐富、交叉作業頻繁等不利因素。此次完成的首層開挖高度10米、方量約4.5萬立方米,實現了開挖面平整度與圍巖穩定性的雙達標,為后續中下層開挖積累了有效的施工經驗。
